金門塔山電廠新設發電機  組定位及煙囪筒體施作完成

金門塔山電廠新設發電機  組定位及煙囪筒體施作完成

【記者 陳宗保/金門 報導】

近年金門縣政府大力向外招商、發展經濟及觀光事業,各地正大興土木,新建大樓、旅館及集合住宅等陸續完成投入營運,用電急速成長,經評估電力供需情況,預估自2019年起可能有缺電之風險。台電公司為了穩定及提升金門地區供電能力,除持續規劃建置提高再生能源佔比及發展智慧電網外,並適時著手辦理「金門塔山電廠新設第九、十號機發電計畫」,預計增加金門全島 2 萬 KW 供電能力,每年可增加 7,000 萬度發電量,足以作為金門發展經濟及觀光產業最有力的後盾。

「金門塔山電廠新設第九、十號機發電計畫」總投資金額約新臺幣 25 億元,該計畫之「金門塔山電廠新設第九、十號機發電工程」於 2017年6月18日開工,各項工作已陸續展開,二部發電機組統包商於得標後隨即下訂,經一年製造後,於今2018 年 7 月由荷蘭鹿特丹起運,8 月 30 日運抵台中港,柴油引擎單機重量 232 公噸,發電機 53 公噸。由於金門無重件碼頭,且電廠聯外道路受限金鯨坑道載重限制 32 公噸,須參照過去機組於塔山電廠北側海域搶灘模式,先在台中港由大船卸裝至駁船固定,再由遠洋拖船拖曳駁船運抵金門水頭碼頭附近海域借由大潮搶灘上岸,再將柴油發電機組運至廠房定位,目前已定位完成。

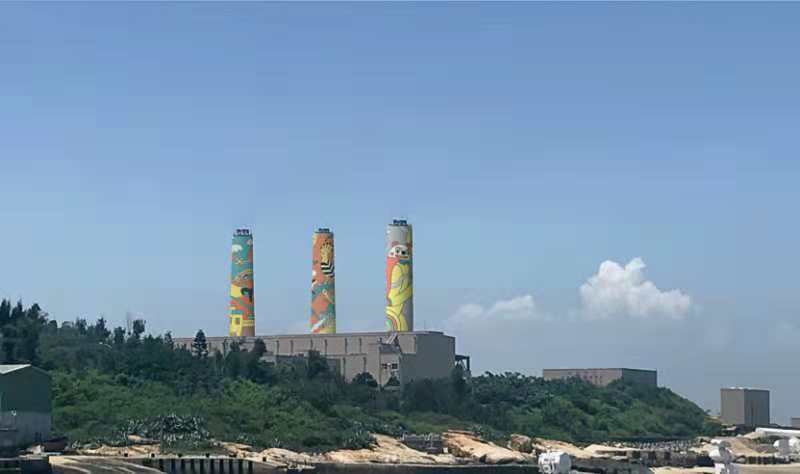

工程之另一項關鍵性工作就是高達 62.4 公尺之煙囪,煙囪筒體採用滑模施工工法,在專業廠商細心規劃下,克服天侯條件及節慶影響(施工期間包含中秋節),一天 24 小時連續 17 天不間斷施工,終於在10 月 4 日完成,後續將配合塔山電廠所辦理之「彩繪煙囪 活力金門」票選活動,將優勝圖案實際彩繪在煙囪上。由於即將進入東北季風季節,機組能如期運抵金門及煙囪筒體順利完成其意義重大,如不能在東北季風來臨前完成上述工作,屆時海面風浪變大,海象不利駁船運輸,東北季風更不利 62.4 公尺高的煙囪施工,屆時整個計畫恐有延宕之虞,這兩個重要里程碑的達成,使得統包商及本公司更有信心能如期如質在明2019年順利完成發電目標,造福金門地區居民百姓。
